Управление проектами: что это такое простыми словами

Как не паниковать, соблюдать сроки и контролировать бюджет: разбираем основные методы и инструменты на примере запуска сайта за четыре недели.

Статья Обновлено 6 минут на прочтение
Тимур Меджидов
Тимур Меджидов

Главный редактор YouGile

Заказчик на два дня задержал согласование текстов и прототипа сайта. Из-за этого дизайнер не может приступить к макетам, верстальщик ждёт готового дизайна, а сроки запуска оказываются под угрозой. Теперь команде нужно решить, как наверстать упущенное время и успеть к дедлайну.

Именно для этого нужно управление проектами. Разберём, как планировать работу, распределять задачи, контролировать сроки и что делать, когда что-то идёт не по плану.

Что такое система управления проектами простыми словами?

Управление проектами — это организация работы команды для достижения конкретной цели с учётом сроков, бюджета и доступных ресурсов.

Представим, что вы решили отремонтировать кухню до праздников. Есть бюджет, несколько мастеров и список работ, которые нужно выполнить в определённом порядке. Сначала провести электрику, затем закончить отделку и только после этого установить кухонный гарнитур. Но что, если плитку привезли с опозданием или электрик не успел закончить работу? Один сдвинутый срок может задержать весь ремонт.

Чтобы этого избежать, нужно заранее составить план, договориться с мастерами о сроках и следить за ходом работ. А если что-то пошло не так — быстро найти решение: изменить порядок задач, договориться о новых сроках или привлечь другого специалиста.

В этом и заключается управление проектами: не просто распределить задачи, а организовать работу так, чтобы все участники двигались к общей цели, а возникающие проблемы не срывали всю инициативу.

Указанные принципы работают и в ремонте, и в строительстве, и в разработке программ. Подробнее они описаны в ГОСТ Р ИСО 21502-2024 и международном руководстве PMBOK Guide от Project Management Institute (PMI). Его актуальное восьмое издание вышло в 2025 году.

Важно: термины «управление проектами» и «проектное управление» обычно используют как синонимы. При этом важно различать управление отдельным проектом и управление программами или портфелями проектов. В первом случае команда работает над конкретным результатом, а во втором компания координирует несколько проектов, определяет приоритеты и распределяет между ними ресурсы.

Что такое проект и чем он отличается от обычной работы?

Проект — это работа, у которой есть конкретная цель, начало и конец. Например, разработать мобильное приложение, открыть магазин или организовать конференцию. Проект завершается, когда цель достигнута или принято решение прекратить работу.

Но не вся работа устроена так. Есть повседневные задачи, которые компания выполняет постоянно: обрабатывает заказы, отвечает клиентам, готовит отчёты. Это уже не проекты, а регулярные процессы.

Разница между ними — в характере работы, результате и способах управления.

Признак Проект Повседневная работа
Характер работы Временная деятельность с определённой целью Регулярный, повторяющийся процесс
Результат Уникальный: новый сайт, запуск продукта, переезд офиса Повторяющийся: обработанные заказы, ответы клиентам
Завершение Заканчивается после достижения цели или прекращения проекта Продолжается, пока процесс нужен бизнесу
Управление Планирование результата, сроков, ресурсов и рисков Регламенты, распределение нагрузки и показатели эффективности

Как быстро отличить проект от процесса?

Посмотрите на результат, которого хотите добиться. Запустить интернет-магазин — проект. Каждый день обрабатывать поступающие в него заказы — процесс.

При этом проекты и процессы могут существовать внутри одного отдела. Например, маркетологи постоянно занимаются продвижением компании, но запуск новой рекламной кампании с отдельной целью, бюджетом и сроками можно организовать как самостоятельный проект.

Зачем нужны процессы управления проектами?

Представьте, что над запуском сайта работают дизайнер, копирайтер, разработчик и маркетолог. У каждого свои задачи, сроки и договорённости. Если никто не следит за общей картиной, одна задержка может остановить работу всей команды.

Управление проектами помогает избежать таких ситуаций. Вот что оно даёт.

  1. Помогает соблюдать сроки. Команда знает, когда должна закончиться каждая работа. Если дизайнер задерживает макеты, руководитель заранее видит, как это повлияет на разработку и общий дедлайн.
  2. Позволяет контролировать бюджет. Понятно, сколько денег и ресурсов потребуется, что уже потрачено и какие дополнительные расходы могут возникнуть.
  3. Распределяет ответственность. Каждый сотрудник понимает, за что отвечает, к кому обращаться с вопросами и кто принимает окончательные решения.
  4. Делает работу прозрачной. Руководителю не приходится постоянно спрашивать, кто чем занят. Он видит состояние проекта, а сотрудники понимают свои приоритеты и знают, на каком этапе находятся задачи коллег.
  5. Помогает справляться с изменениями. Если заказчик просит добавить новые функции или ускорить запуск, команда может заранее оценить, как это повлияет на сроки, бюджет и объём работ.

Например, в середине разработки сайта заказчик решил добавить ещё пять страниц. Команда может сразу взяться за новые задачи, а через две недели обнаружить, что не успевает к запуску. При проектном подходе менеджер сначала оценивает дополнительную работу и предлагает варианты: увеличить бюджет, перенести дедлайн или выпустить новые страницы после основного запуска.

В результате команда не просто реагирует на новые требования, а понимает, как выполнить их без ущерба для остальных договорённостей.

Из каких этапов состоит управление проектом?

В управлении проектом выделяют пять основных направлений работы: инициацию, планирование, выполнение, мониторинг и контроль, завершение.

В PMBOK Guide (8-е издание) их называют областями фокуса (Focus Areas). Это не последовательные этапы: например, контролировать сроки нужно на протяжении всего проекта, а к планированию приходится возвращаться при изменении требований.

Рассмотрим каждое направление подробнее.

  • 1. Инициация

Сначала команда договаривается, зачем вообще нужен проект, что должно получиться в итоге, сколько времени и денег на это потребуется. Допустим, компания решила запустить интернет-магазин.

Но что считать готовым результатом? Сайт с каталогом и оплатой? Или ещё личный кабинет, интеграцию со складом и мобильное приложение?

Если не разобраться с этим в самом начале, заказчик и исполнители могут по-разному представлять конечный результат. Поэтому важно сразу согласовать цель, границы проекта, примерный бюджет, сроки и ответственных. Все договорённости можно записать в короткий документ — устав проекта.

  • 2. Планирование

Теперь нужно понять, как достичь цели.

Для этого проект разбивают на конкретные задачи, назначают исполнителей и определяют сроки. Отдельно выясняют, какие работы зависят друг от друга, а какие можно выполнять параллельно.

Например, дизайнер может готовить макеты одновременно с копирайтером. Но верстальщик не сможет приступить к работе, пока дизайн не будет готов и согласован. На этом же этапе стоит подумать, что может пойти не так.

Вдруг дизайнер занят в другом проекте? Или заказчику потребуется дополнительная неделя на согласование?

Для планирования используют списки задач, канбан-доски, календари и диаграммы Ганта. В итоге у команды должен появиться понятный план: что нужно сделать, кто за это отвечает и когда работа должна быть готова.

  • 3. Выполнение

Команда приступает к работе.

Разработчики пишут код, дизайнеры готовят макеты, маркетологи создают рекламные материалы. Каждый занимается своей частью проекта.

Задача руководителя — следить, чтобы участники могли работать без лишних препятствий. Например, вовремя получали необходимые материалы, понимали приоритеты и не ждали неделями решения заказчика.

Если возникают вопросы или проблемы, руководитель помогает их решить, чтобы работа не останавливалась.

  • 4. Мониторинг и контроль

Даже хороший план не гарантирует, что всё пойдёт по расписанию. Поэтому руководитель регулярно проверяет, как продвигается работа.

Какие задачи уже выполнены? Что задерживается? Укладывается ли команда в бюджет? Не появились ли новые риски?

Допустим, поставщик задержал оборудование на неделю. Вместо того чтобы просто зафиксировать просрочку, руководитель выясняет, какие работы из-за этого остановятся. Возможно, получится поменять порядок задач и заняться тем, что не зависит от поставки. Или найти другого поставщика. Если ни один вариант не подходит, придётся согласовать новые сроки.

Главная задача контроля — замечать проблемы до того, как они приведут к срыву всего проекта.

  • 5. Завершение

Когда работа закончена, команда передаёт результат заказчику и проверяет, всё ли сделано по договорённости. Но важно не просто закрыть проект, а разобраться, что получилось хорошо, а что стоит изменить в следующий раз.

Например, если команда постоянно теряла время на согласованиях, в будущем можно заранее назначать даты проверки материалов и закладывать дополнительный резерв. Так опыт одного проекта помогает избежать тех же ошибок в следующем.

Что чаще всего пропускают?

Как ни странно, начало и конец проекта — инициацию и завершение.

Без инициации команда может взяться за работу, так и не договорившись о результате. Например, для заказчика «готовый сайт» — это работающий интернет-магазин с оплатой и аналитикой, а для разработчика — просто опубликованные страницы.

Без завершения команда не разбирает допущенные ошибки. В результате следующий проект сталкивается с теми же проблемами: затянутыми согласованиями, неясной ответственностью и сорванными сроками.

Что такое проектный треугольник?

Проектный треугольник — это модель, которая показывает, как связаны три главных ограничения любого проекта: сроки, бюджет и объём работ.

Представим, что команда разрабатывает сайт, а заказчик просит запустить его на неделю раньше. Сделать тот же объём работы за меньшее время не всегда возможно. Придётся искать компромисс: убрать часть функций из первого релиза, привлечь дополнительных специалистов или пересмотреть дату запуска.

В этом и заключается принцип проектного треугольника: если меняется один из параметров проекта, нужно оценить, как это повлияет на остальные. Иногда помогают имеющиеся резервы, а иногда приходится пересматривать сроки, бюджет или объём работ.

Есть ещё качество. Например, если сократить сроки, но оставить прежний бюджет и объём работ, команда рискует не успеть всё проверить и допустить ошибки. Поэтому важно оценивать, как изменения повлияют не только на сроки и деньги, но и на конечный результат. Вот как это работает на деле.

Что изменилось Возможные последствия Что можно предложить
Заказчик сократил срок Команда может не успеть выполнить весь объём работ Убрать часть функций из первого релиза, привлечь дополнительные ресурсы
Добавились новые задачи Потребуется больше времени или денег Увеличить бюджет, перенести часть работ на следующий этап
Сократился бюджет Придётся пересмотреть объём работ или сроки Определить обязательные функции и отказаться от второстепенных

Как использовать проектный треугольник на практике?

Вернёмся к примеру с сайтом. Заказчик хочет запустить его на неделю раньше. Вместо того чтобы сразу соглашаться или отказывать, менеджер предлагает два варианта:

«Можем запустить сайт раньше, если перенесём часть второстепенных страниц на следующий этап. Или сохраним первоначальный объём работ, но привлечём ещё одного специалиста. Правда, тогда вырастет бюджет».

Так заказчик видит последствия каждого решения и может выбрать, что для него важнее: сроки, стоимость или объём работ.

Какие бывают методологии управления проектами?

Строительство моста, разработка приложения и работа технической поддержки устроены по-разному. Где-то нужно заранее спланировать каждый этап, а где-то задачи и приоритеты постоянно меняются.

Поэтому универсального способа управлять любой работой нет. Команды выбирают подход в зависимости от целей, сроков и того, насколько предсказуем проект. Разберём основные подходы.

Подход Как работает Когда подходит Что важно учитывать
Каскадный (Waterfall) Работу заранее делят на этапы и последовательно проходят каждый из них Строительство, производство и другие проекты с понятными требованиями Изменения по ходу проекта могут потребовать пересмотра всего плана
Agile Команда регулярно проверяет результат, получает обратную связь и при необходимости меняет приоритеты Разработка продуктов и проекты, где требования могут меняться Нужна постоянная обратная связь и готовность пересматривать планы
Scrum Команда работает короткими циклами — спринтами продолжительностью до месяца. Роли и встречи определены правилами Scrum Создание и развитие сложных продуктов Требует соблюдения правил Scrum и регулярного взаимодействия команды
Kanban Задачи проходят через этапы работы. Команда ограничивает количество задач, выполняемых одновременно Поддержка, маркетинг, дизайн и другие процессы с постоянным потоком задач Не заменяет планирование сроков и зависимостей всего проекта
Гибридный подход Общие сроки и ключевые этапы планируют заранее, а задачи внутри них ведут более гибко Проекты с фиксированным дедлайном, но меняющимися требованиями Важно договориться, что можно менять по ходу работы, а что нет
PRINCE2 Проект делят на этапы, распределяют ответственность и регулярно проверяют, стоит ли продолжать работу Крупные проекты, где важны контроль, ответственность и отчётность

Требует распределения ролей, регулярного контроля и документирования ключевых решений.

Чем отличаются Agile, Scrum и Kanban?

Эти названия часто используют рядом, хотя они обозначают разные вещи.

  • Agile — это общие принципы гибкой работы: регулярно проверять результат, учитывать обратную связь и адаптироваться к изменениям.
  • Scrum — конкретный фреймворк, который помогает применять эти принципы. Команда работает спринтами, проводит определённые встречи и распределяет роли по правилам Scrum.
  • Kanban — метод управления потоком задач. В отличие от Scrum, он не требует обязательных спринтов. Новые задачи можно брать в работу по мере того, как освобождаются ресурсы команды.

Например, разработчики могут использовать Scrum, чтобы создавать новые функции приложения, а служба поддержки — Kanban, чтобы обрабатывать обращения клиентов.

Подробнее о принципах Kanban, ограничении количества одновременно выполняемых задач и настройке досок рассказали в статье «Что такое система канбан и как работать на канбан-доске».

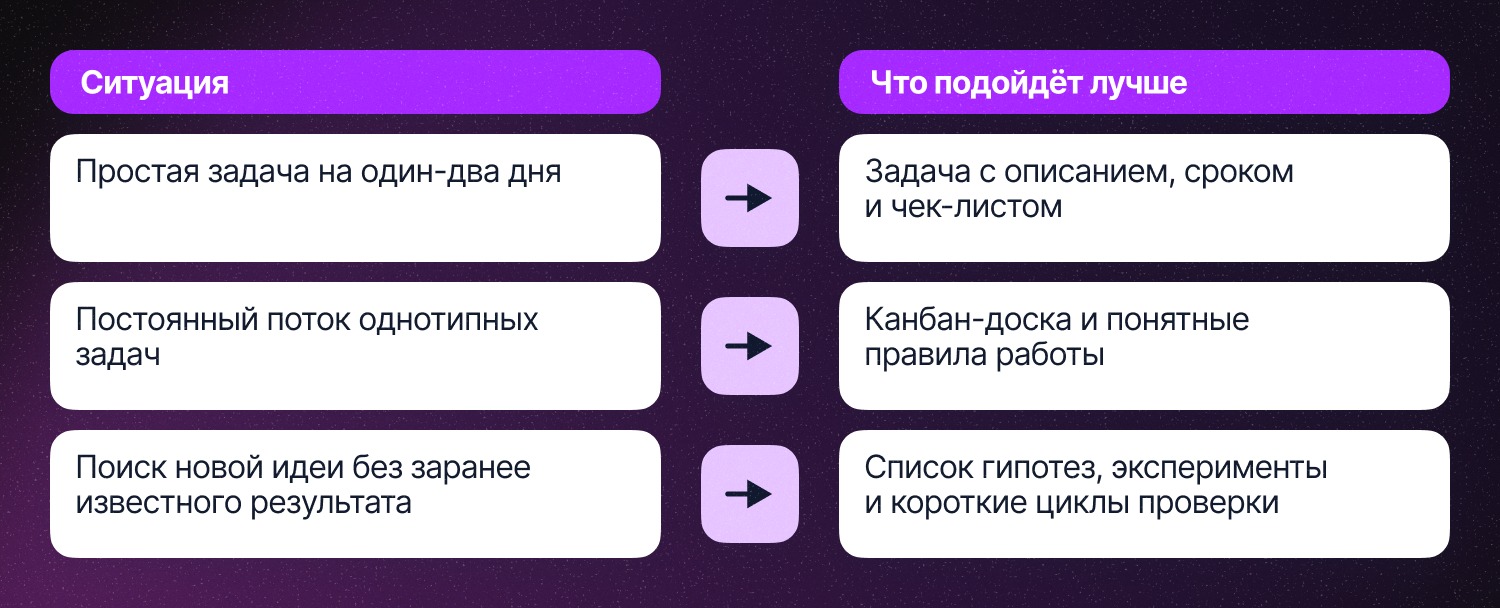

Как выбрать подход к управлению проектами?

Для начала ответьте на три вопроса.

  • Насколько хорошо вы представляете конечный результат?

Если заранее понятно, что нужно сделать и какие требования выполнить, можно использовать каскадный подход.

Если продукт предстоит развивать постепенно, проверяя первые версии на пользователях, стоит рассмотреть гибкие подходы.

  • У работы есть конкретный срок завершения, или задачи поступают постоянно?

Если нужно запустить сайт к определённой дате, важно заранее спланировать основные этапы и зависимости между задачами.

Если команда каждый день получает новые обращения, как в технической поддержке, удобнее управлять непрерывным потоком задач через Kanban.

  • Что можно менять по ходу работы?

Если дедлайн зафиксирован, но требования могут уточняться, подойдёт гибридный подход. Общие сроки и ключевые этапы команда определяет заранее, а задачи внутри них планирует более гибко.

При этом необязательно строго придерживаться одной методологии. Например, отдел маркетинга может вести повседневные задачи на канбан-доске, планировать крупные кампании на диаграмме Ганта и раз в неделю пересматривать приоритеты.

Как управляют проектами в IT, строительстве и маркетинге

Принципы управления проектами везде похожи: нужно поставить цель, распределить задачи, определить сроки и следить за результатом.

Но в каждой сфере свои сложности. В строительстве важно соблюдать последовательность работ, в IT — быстро реагировать на изменения, а в маркетинге — координировать сотрудников и подрядчиков, которые одновременно занимаются разными задачами.

Сфера Что важно контролировать Пример проекта
Строительство и проектирование Последовательность работ, согласования, документацию и зависимости между специалистами Проектирование моста, строительство жилого комплекса
Производство и инжиниринг Поставки оборудования, загрузку сотрудников, технические требования и сроки Запуск производственной линии
IT и разработка Изменения требований, приоритеты, ошибки и готовность продукта к запуску Разработка мобильного приложения
Маркетинг и сервис Работу подрядчиков, параллельные задачи, согласования и дедлайны Запуск рекламной кампании, организация конференции

Например, в АО «Институт Гипростроймост – Санкт-Петербург» над одним объектом одновременно работают архитекторы, конструкторы, специалисты по 3D-моделированию и визуализации. Их работа тесно связана. Если меняется конструкция моста, нужно обновить чертежи, 3D-модель и другие проектные материалы. При этом важно, чтобы все участники вовремя узнали об изменениях и работали с актуальной информацией.

Для координации специалисты используют YouGile. Под каждый объект создают отдельную доску, где хранятся задачи, документы, обсуждения и результаты работы. За время использования системы команда провела через неё более 45 проектов.

Леонид БеляевНачальник отдела архитектурного проектирования и визуализации АО «Институт Гипростроймост – Санкт-Петербург»

Я хочу, чтобы подразделение функционировало максимально продуктивно. В YouGile для этого достаточно открыть доску, чтобы понять, кто чем занят и как движутся задачи. Если работа где-то остановилась, это сразу очевидно.

Подробнее — в кейсе «Как „Гипростроймост“ проектирует мосты и тоннели в YouGile».

Особенности управления проектами в IT

В IT-проектах требования нередко меняются уже после начала разработки. Допустим, команда выпустила первую версию приложения, но пользователи жалуются, что им неудобно оформлять заказ. Теперь нужно изменить интерфейс, добавить новые задачи и пересмотреть первоначальный план.

Поэтому важно не только следить за сроками разработки, но и управлять изменениями: оценивать новые требования, расставлять приоритеты и понимать, как дополнительные функции повлияют на дату запуска.

Для этого IT-команды часто работают короткими циклами, регулярно проверяют результат и корректируют дальнейший план.

Кто такой руководитель проекта и что он делает?

Руководитель проекта, или проджект-менеджер (project manager), — это человек, который организует работу команды и отвечает за то, чтобы проект двигался к намеченной цели.

Ему необязательно разбираться во всех задачах лучше исполнителей или выполнять их самостоятельно. Главное — понимать общую картину: кто за что отвечает, какие работы зависят друг от друга и что может помешать команде уложиться в сроки.


Например, дизайнер задерживает макеты на два дня. Руководителю недостаточно просто напомнить о дедлайне. Нужно разобраться, почему возникла задержка, понять, как она повлияет на работу верстальщика, и при необходимости изменить план.

В небольшой компании обязанности проджект-менеджера может выполнять руководитель отдела, тимлид или сам предприниматель. Когда проектов становится больше, эту работу часто выделяют в отдельную должность.

Какие инструменты помогают управлять проектами

Для небольшого проекта иногда достаточно таблицы с задачами, календаря и рабочего чата. Но чем больше участников и связанных между собой задач, тем сложнее следить за сроками и сохранять все договорённости.

Поэтому выбор инструментов зависит прежде всего от сложности работы.

Инструмент Когда подходит Какие есть ограничения
Таблица Небольшие проекты с понятным списком задач Сложно следить за изменениями, зависимостями и обсуждениями
Мессенджер Быстрые вопросы, согласования и разовые поручения Задачи и договорённости теряются в переписке, трудно контролировать сроки
Система управления проектами Командная работа, связанные задачи, несколько проектов и подразделений Нужно договориться о правилах работы и поддерживать информацию в актуальном состоянии

Специализированные системы объединяют инструменты, которые иначе пришлось бы использовать по отдельности: канбан-доски, диаграмму Ганта, календари, отчёты, автоматизации и корпоративный мессенджер.


Задачи, сроки и обсуждения — в одном месте

В YouGile можно управлять проектами без десятков таблиц и рабочих чатов. Распределяйте задачи на канбан-досках, назначайте ответственных, контролируйте сроки и обсуждайте работу прямо внутри задач.

Попробуйте YouGile бесплатно — до 10 пользователей без ограничений по времени и функциям.

Как понять, что таблиц и чатов уже недостаточно?

Есть несколько характерных признаков:

  • Руководитель постоянно спрашивает сотрудников, на каком этапе находятся задачи.
  • Важные файлы, правки и договорённости приходится искать в разных чатах.
  • Одна задержка неожиданно сдвигает сроки работы других участников.
  • Непонятно, кто перегружен задачами, а у кого есть свободное время.
  • На совещаниях больше обсуждают, кто что сделал, чем принимают решения.

Если такие ситуации возникают регулярно, команде стоит задуматься о системе управления проектами. Но это не значит, что нужно сразу внедрять десятки инструментов и сложные правила работы. Для начала может быть достаточно общей доски с задачами, ответственными, сроками и обсуждениями.

Сравнить возможности разных решений можно в обзоре «Российские системы управления проектами в 2026 году: 15 сервисов».

Как управлять проектом на практике: пример

Разберём управление проектом на примере запуска сайта. Компания готовит новый продукт к отраслевой выставке и хочет заранее начать получать заявки от клиентов. На разработку сайта есть четыре недели и бюджет 350 000 рублей.

В команде пять человек: менеджер проекта, маркетолог, копирайтер, дизайнер и верстальщик. Посмотрим, как организовать их работу, спланировать сроки и что делать, если что-то пойдёт не по плану.

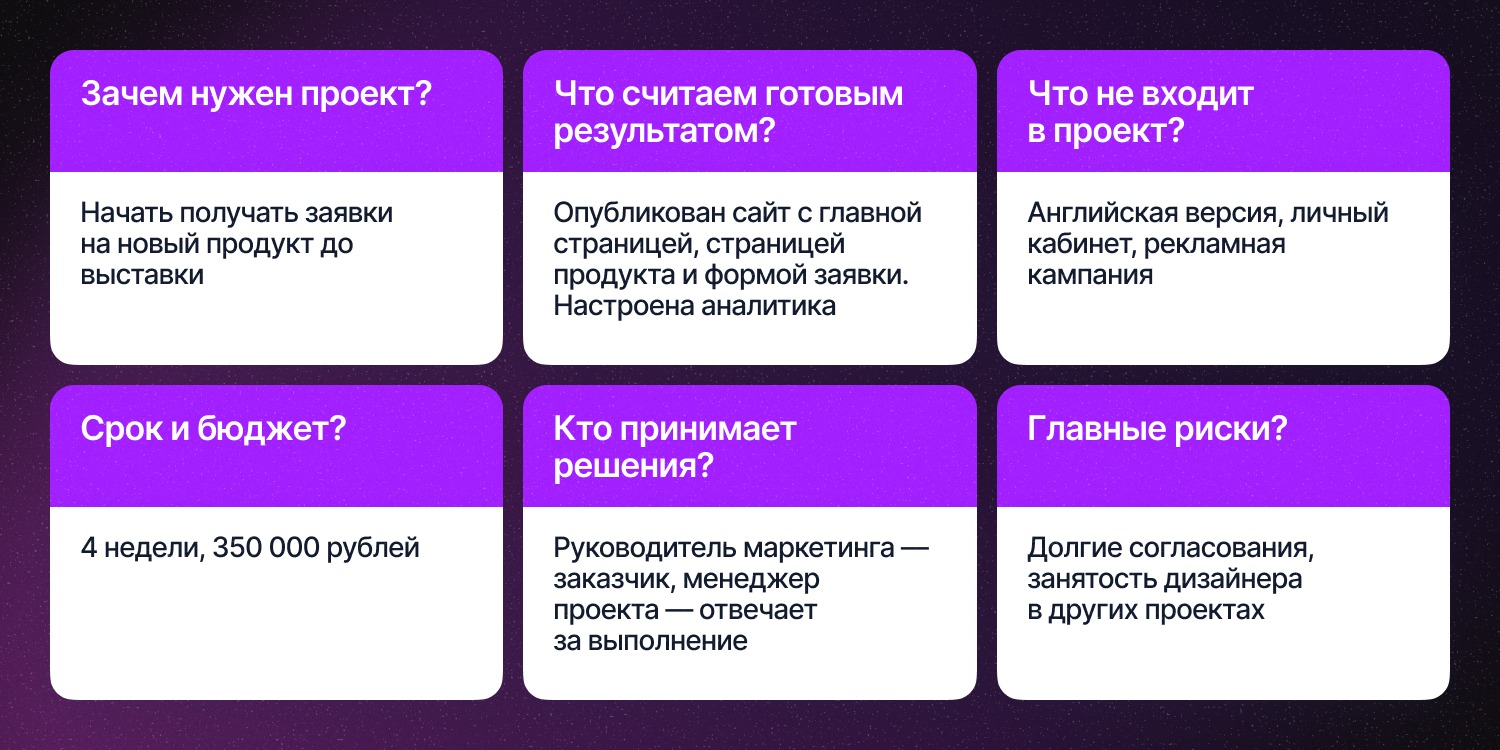

Шаг 1. Инициация: определяем цель и границы проекта

Прежде чем распределять задачи, нужно договориться, какой результат должна получить компания. Для небольшого проекта необязательно писать многостраничный документ. Достаточно ответить на несколько вопросов.


Особенно важно заранее определить, что не входит в проект.

Допустим, в середине разработки заказчик попросит добавить личный кабинет. Если границы проекта не согласованы, команда может воспринять это как обычную дополнительную задачу. А потом обнаружить, что времени и денег на всё не хватает.

Когда договорённости зафиксированы, менеджер может объяснить, сколько потребует новая функция, и предложить пересмотреть бюджет, сроки или объём работ.

Шаг 2. Планирование: разбиваем проект на задачи

Теперь нужно понять, что именно предстоит сделать, кто за это отвечает и в какой последовательности выполнять работу.

Для запуска сайта составим план из десяти основных задач.

№ Задача Исполнитель Неделя Зависит от
1 Согласовать структуру страниц Маркетолог 1 —
2 Написать тексты главной страницы и страницы продукта Копирайтер 1–2 1
3 Сделать прототип страниц Дизайнер 1–2 1
4 Согласовать тексты и прототип с заказчиком Менеджер проекта 2 2, 3
5 Подготовить дизайн страниц Дизайнер 2–3 4
6 Сверстать страницы Верстальщик 3 5
7 Подключить форму заявки и аналитику Верстальщик 3–4 6
8 Протестировать сайт на компьютере и телефоне Менеджер проекта 4 7
9 Исправить замечания Верстальщик 4 8
10 Опубликовать сайт и передать заказчику Менеджер проекта 4 9

Это предварительный план. Перед началом работы нужно уточнить сроки с исполнителями и убедиться, что все задачи действительно получится завершить за четыре недели.

Обратите внимание на последнюю колонку — «Зависит от». Она показывает, какие задачи нужно закончить, прежде чем команда сможет перейти к следующим. Например, копирайтер пишет тексты, пока дизайнер готовит прототип. Но согласовать материалы с заказчиком можно только тогда, когда оба закончат работу. Менеджер проекта организует согласование, а окончательное решение принимает заказчик — руководитель маркетинга.

Такие зависимости удобно показывать на диаграмме Ганта. На ней видно, когда начинается и заканчивается каждая задача, что можно делать параллельно и какие работы задержатся, если сдвинется один из сроков.


В сложных проектах дополнительно рассчитывают критический путь — последовательность задач, задержка которых сдвинет общий дедлайн.

Антон КабановРуководитель отдела ИТ-разработки «Фабрики творчества»

Для бизнеса здесь главное — прозрачность. На Ганте в YouGile видно всё, что уже находится у нас в работе, какие сроки стоят у проектов и чем заняты ресурсы команды. Поэтому если новую задачу нужно срочно поднять в приоритете — можно сразу понять, на что это повлияет. И уже с учётом этого принять взвешенное решение о том, что делать в первую очередь.

Шаг 3. Выполнение и контроль: что делать, если сроки срываются

Представим, что на второй неделе заказчик задержал согласование текстов и прототипа на два дня. Дизайнер не может вовремя закончить макеты, а верстальщик рискует позже приступить к работе. В результате команда может не успеть запустить сайт к выставке.

Что делать руководителю проекта?

Недостаточно просто отметить просрочку. Нужно понять, на какие задачи она повлияет и как сохранить первоначальный срок запуска. В нашем примере менеджер предлагает заказчику два варианта.

  • Вариант 1. Перенести запуск. Команда сохраняет первоначальный объём работ, но заканчивает сайт позже.
  • Вариант 2. Сократить первую версию сайта. Команда запускает главную страницу с формой заявки, а страницу продукта добавляет после выставки.

Заказчик выбирает второй вариант: ему важнее начать получать заявки вовремя, чем сразу выпустить полноценный сайт.

Менеджер обновляет план. Копирайтер, дизайнер и верстальщик сосредотачиваются на главной странице. Разработку страницы продукта переносят на следующий этап, а новые договорённости фиксируют и согласуют с командой. Так проект сохраняет главное: сайт запускается к выставке и помогает компании получать заявки, пусть и в сокращённой версии.

В этом и заключается задача контроля — не просто замечать задержки, а вовремя принимать решения, которые помогут достичь цели.

Подробнее о планировании сроков, зависимостях и регулярном контроле рассказали в статье «Как держать дедлайны проекта под контролем».

Шаг 4. Завершение: принимаем результат и подводим итоги

Через четыре недели первая версия сайта готова. Главная страница опубликована, форма заявки работает, аналитика настроена. Заказчик принимает результат, а страницу продукта команда добавит позже.

Но на этом работу над проектом не стоит заканчивать. Полезно провести короткую ретроспективу — встречу, на которой команда обсудит три вопроса:

  1. Что получилось хорошо?
  2. Какие проблемы возникли?
  3. Что стоит изменить в следующий раз?

В нашем примере выяснилось, что согласование с заказчиком заняло больше времени, чем ожидалось. Поэтому в следующих проектах команда решает заранее назначать даты согласований и оставлять небольшой запас времени на возможные задержки. Так ошибки одного проекта помогают лучше организовать следующий.

Когда можно обойтись без полноценного проектного плана?

Не каждую работу нужно превращать в отдельный проект с подробным планом и регулярными совещаниями. Например, если сотруднику нужно за день подготовить презентацию, достаточно поставить задачу, определить срок и согласовать результат. Отдельный устав проекта или диаграмма Ганта здесь только усложнят работу.

То же касается регулярных процессов. Служба поддержки каждый день отвечает на обращения клиентов. Для неё важнее распределять нагрузку, соблюдать сроки ответа и не терять заявки, чем управлять каждым обращением как отдельным проектом.

Вот какие инструменты подойдут в разных ситуациях.


При этом даже полноценный проект не обязательно требует сложного управления. Если команда небольшая, иногда достаточно общей доски с задачами, ответственными и сроками. А когда в проекте участвуют несколько отделов, подрядчики и десятки связанных задач, могут понадобиться диаграмма Ганта, управление рисками и подробные отчёты.

Как управлять проектами в YouGile?

Вернёмся к примеру с запуском сайта. У команды есть десять задач, четыре недели на работу и несколько специалистов, результаты которых зависят друг от друга. Как организовать работу, чтобы ничего не потерять и вовремя заметить проблемы?

Для этого можно использовать YouGile — российскую систему управления проектами, которая в одном сервисе объединяет задачи, планирование сроков и командное общение.

  • Соберите задачи на канбан-доске

Начнём с простой доски: «Нужно сделать» → «На согласовании» → «В работе» → «Готово».


Добавим задачи из нашего плана, назначим ответственных и укажем сроки.


По мере выполнения сотрудники перемещают задачи между колонками. Теперь достаточно открыть доску, чтобы понять, какие работы уже завершены, чем занята команда и что ждёт согласования с заказчиком.

Большие задачи можно разбить на подзадачи, а для небольших использовать чек-листы. Так проще следить за выполнением каждого этапа.

  • Планируйте сроки и зависимости

Чтобы увидеть общий график запуска сайта, переключим доску в режим диаграммы Ганта.


Здесь задачи расположены на временной шкале. Между ними можно настроить зависимости типа «конец — начало». Например, дизайн начинается после согласования прототипа, а вёрстка — после подготовки макетов.

Если одна из задач задерживается, руководитель видит, на какие следующие работы это повлияет. А при включённом автопланировании YouGile может автоматически сдвигать сроки связанных задач, чтобы они не накладывались друг на друга.

  • Сохраняйте обсуждения внутри задач

Одна из главных особенностей YouGile — каждая задача представляет собой полноценный чат. В нём можно переписываться, обмениваться файлами и изображениями, отправлять голосовые сообщения с автоматической расшифровкой и записывать скринкасты с демонстрацией экрана.


Вернёмся к нашему проекту. Заказчик задержал согласование текстов, и команда решила перенести страницу продукта на следующий этап. Это решение можно зафиксировать в чате задачи «Согласовать тексты и прототип с заказчиком». Теперь у всех участников обсуждения под рукой и актуальные файлы, и правки, и история договорённостей.

Елена ЦивкаОперационный директор бизнес-клуба «Атланты»

Нам нравится, что в YouGile всё обсуждение остаётся прямо внутри задачи. Так потом не приходится вспоминать, где мы и что обсуждали. Возвращаешься в задачу — а вся история уже там!

  • Получайте сводки по проектам через ИИ

Когда проектов становится много, даже на просмотр всех досок может уходить немало времени. В YouGile часть этой работы можно поручить ИИ-ассистенту. Через MCP к системе подключаются ChatGPT или Claude, которым можно задавать вопросы о задачах и проектах. Например, попросить найти просроченные задачи, подготовить сводку к планёрке или собрать последние договорённости из обсуждений.

Ассистент работает с теми данными YouGile, к которым есть доступ у подключившего его пользователя. При этом вы сами определяете, какие действия будут доступны нейросети. Можно оставить только чтение — для поиска информации и аналитики. Или разрешить изменения, чтобы ИИ-ассистент сам создавал и обновлял задачи.

Подробнее об этих возможностях — в материале «Управляйте проектами и задачами в YouGile через нейросети».

Как начать работу в YouGile?

Для начала не нужно настраивать десятки инструментов. Достаточно четырёх шагов:

  1. Зарегистрируйтесь и создайте проект.
  2. Настройте канбан-доску с этапами работы.
  3. Добавьте задачи, назначьте ответственных и сроки.
  4. Пригласите сотрудников и начните обсуждать работу в чатах задач.

Этого достаточно, чтобы команда могла планировать работу и отслеживать её выполнение. Позже, когда потребуется, можно подключить диаграмму Ганта, отчёты и автоматизации.

Внедрять всё сразу необязательно: начните с привычного процесса и постепенно настраивайте систему под задачи команды.

Облачная версия YouGile бесплатна для команд до 10 пользователей — без ограничений по времени и функциям облачного тарифа. Для компаний, которым важно хранить данные на собственных серверах, есть коробочная версия.

Начать бесплатно

Частые вопросы об управлении проектами

Чем управление проектами отличается от управления задачами?

Управление задачами — лишь часть управления проектом. Оно помогает понять, что нужно сделать, кто отвечает за работу и к какому сроку.

Управление проектами охватывает весь процесс: от постановки цели и планирования бюджета до распределения ресурсов, контроля рисков и получения конечного результата.

Например, подготовить дизайн сайта — отдельная задача. Организовать его разработку и запуск — уже проект.

Какую методологию управления проектами выбрать небольшой команде?

Зависит от характера работы.

Если задачи поступают постоянно, как в техподдержке или маркетинге, часто подходит Kanban. Если команда разрабатывает сложный продукт и регулярно выпускает новые версии, можно рассмотреть Scrum.

А если у проекта есть жёсткий дедлайн, полезно заранее определить основные этапы и зависимости между задачами. При этом необязательно строго следовать одной методологии. Небольшой команде часто достаточно простого плана, понятных правил и регулярного контроля сроков.

Нужны ли специальные программы для управления проектами?

Не всегда. Небольшой проект можно организовать с помощью таблицы, календаря и рабочего чата.

Но если над задачами работают несколько отделов, сроки часто меняются, а результаты сотрудников зависят друг от друга, следить за всем вручную становится сложнее.

В такой ситуации удобнее использовать систему управления проектами. Она помогает видеть общую картину, распределять задачи и хранить рабочие обсуждения в одном месте.

Как понять, что проект выходит из графика?

Смотрите не только на количество просроченных задач, но и на то, как задержки влияют на общий план.

Например, если дизайнер задержал макеты, верстальщик не сможет вовремя приступить к работе. В результате запуск сайта может сдвинуться. Но если у задачи есть запас времени, её задержка не обязательно повлияет на общий дедлайн.

Поэтому важно проверять зависимости между задачами, учитывать время на согласования и понимать, где у команды есть резерв.

Для этого удобно использовать диаграмму Ганта: она показывает последовательность работ, их сроки и зависимости. Так проще заметить, какие задержки угрожают запуску проекта, и вовремя скорректировать план.

Можно ли управлять несколькими проектами одновременно?

Да. Главное — не смешивать задачи разных проектов и при этом сохранять возможность видеть общую картину.

Например, руководитель маркетинга одновременно контролирует запуск сайта, подготовку конференции и рекламную кампанию.

В системе управления проектами можно вести отдельные доски для каждой команды или направления, а для общего контроля использовать сводки и отчёты. Так руководителю не приходится вручную собирать информацию о сроках и состоянии каждого проекта.

Можно ли управлять проектами бесплатно?

Да. Многие системы предлагают бесплатные тарифы, но условия отличаются: где-то ограничено число участников, где-то — количество проектов или доступные функции.

Например, в облачной версии YouGile команда до 10 человек может бесплатно работать с задачами, сроками и обсуждениями без ограничения по времени.

Для небольшого бизнеса этого достаточно, чтобы начать управлять проектами без дополнительных расходов на программное обеспечение.

Главное об управлении проектами

Чтобы управлять проектом, необязательно внедрять сложные методологии и составлять десятки отчётов. Начните с простого: определите цель, распределите задачи, назначьте ответственных и договоритесь, как будете следить за сроками.

Важно, чтобы управление помогало команде работать, а не превращалось в отдельную работу ради отчётности.
